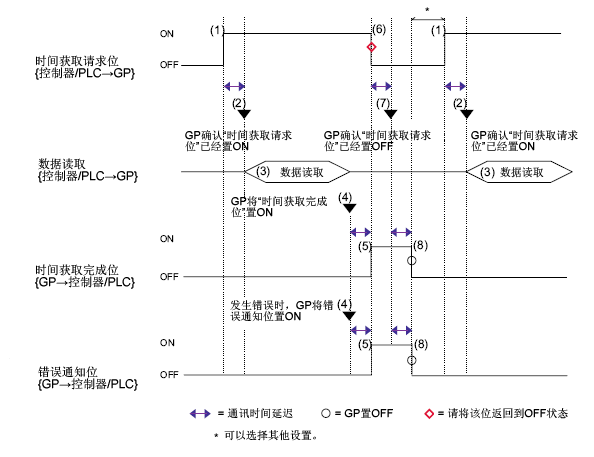

当检测到时间获取请求位的ON(从0到1)状态时,将读取操作模式、开始时间和结束时间。
位00:时间获取请求位(0:无操作,1:执行时间读取)
不会定期从时间设置地址模式(地址+2)到结束时间(秒)(地址+10)读取数据。当反映时间设置的数据在人机界面中发生改变时,请务必将控制(地址+0)时间获取请求位置ON(0→1)。
在完成控制时间数据的读取后,人机界面会将时间获取完成位置ON(0→1)。此外,如果输入的时间数据不正确,错误通知位也将同时置ON(0→1)。
位00:时间获取完成位(0:时间获取要么正在执行要么还没有执行,1:时间数据获取完成)
位01:错误通知位(0:正在用正确数据取代时间数据。1:时间数据包含错误。)
一旦控制器 /PLC识别到了时间获取完成位的触发,请务必将控制时间获取请求位置OFF(1→0)。
一旦该位置OFF(1→0),状态时间获取完成位和错误通知位也同时置OFF(1→0)。
当设置[上电开始/结束操作],即时请求时间位不设置为ON,也会获取时间,而且状态只能置ON。在这种条件下,如果想要清除状态,可以直接更新状态地址值。
启用和禁用终止时间操作和单日设置。无论终止时间操作状态如何,都将读取间接指定的时间数据(时间设置地址中的11个字地址)。
位00:终止时间操作设置(0:无,1:使用)
位01:单日指定模式(0:无,1:使用)
如果在单日指定模式中输入了[0](不使用),将读取结束时间数据但会将其忽略。
如果在单日指定模式中输入了[1](使用),请务必输入所有开始和结束时间信息。如果两个或两个以上的开始/结束日期位同时置ON,将会发生错误。
开始/结束日期(开始日期:时间设置地址+3,结束日期:时间设置地址+7)
指定触发开始/终止操作的日期。
位00:星期日(0:无,1:使用)
位01:星期一(0:无,1:使用)
位02:星期二(0:无,1:使用)
位03:星期三(0:无,1:使用)
位04:星期四(0:无,1:使用)
位05:星期五(0:无,1:使用)
位06:星期六(0:无,1:使用)
开始/结束时间:(开始时间:时间设置地址+4至+6,结束时间:时间设置地址+8至+10)
(开始时间:时间设置地址+4至+6,结束时间:时间设置地址 +8 至 +10)在以下范围内设置用于开始/终止操作的时间值。
时:0-23
分: 0-59
秒: 0-59
指定时间数据时用Bin输入。不能用BCD格式输入。
结束时间取决于模式(地址 + 2)设置。
此外,可用的终止时间操作设置(位00)取决于所使用的单日设置模式(位01)。
单日指定 |
使用 |
不使用 |
|
终止时间操作设置 |
使用 |
使用 |
不使用 |
